工事進捗状況PROGRESS

PROGRESS MAP トンネル掘削 進捗図

図中のオレンジ色の区間が、掘削の完了した範囲です。クリックすると拡大表示されます。

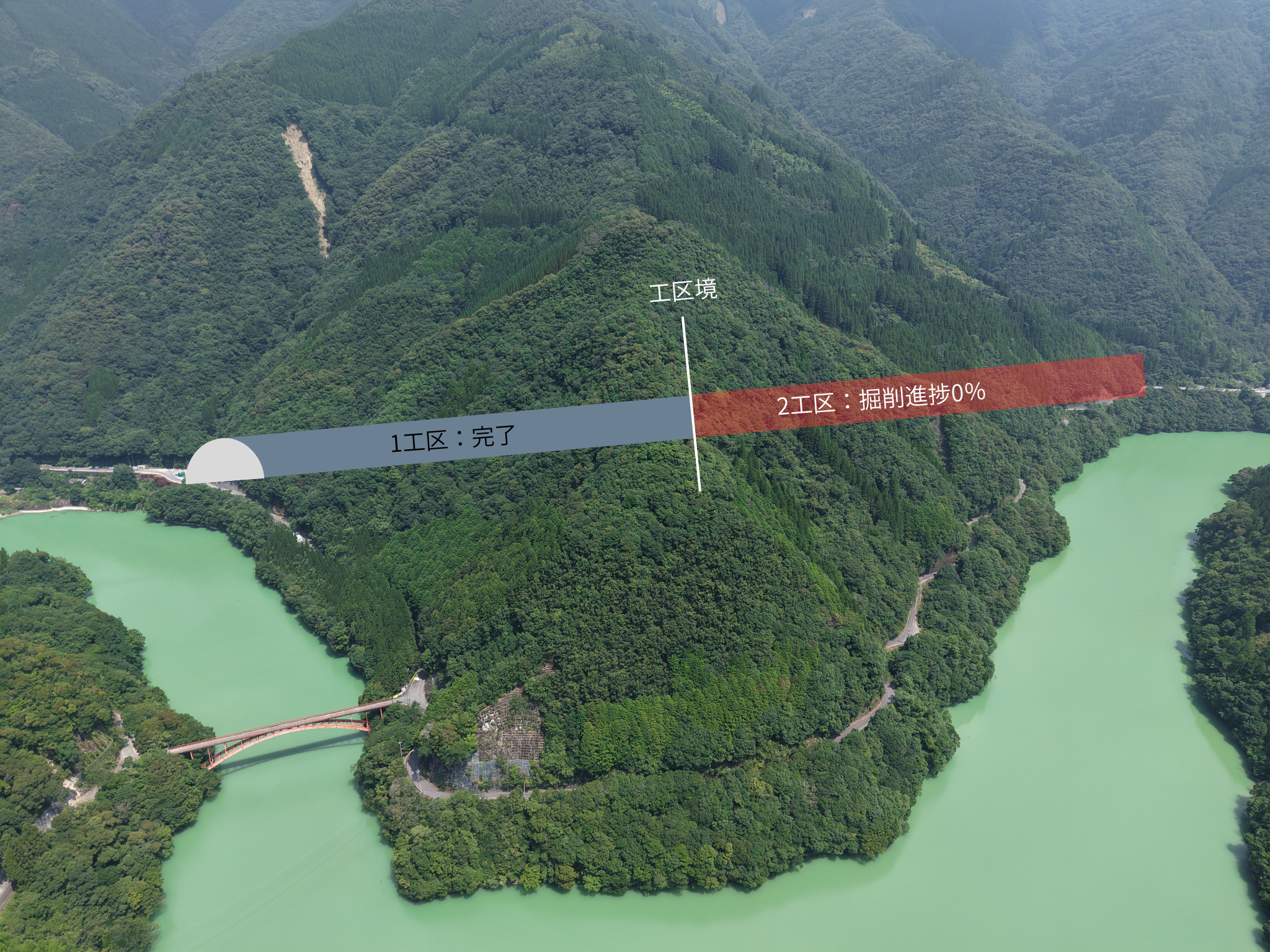

進捗状況(上空写真:令和8年7月)/オレンジ色の区間が掘削完了(赤色の区間は未着手区間)
進捗状況(上空写真:令和8年7月)/オレンジ色の区間が掘削完了(赤色の区間は未着手区間)

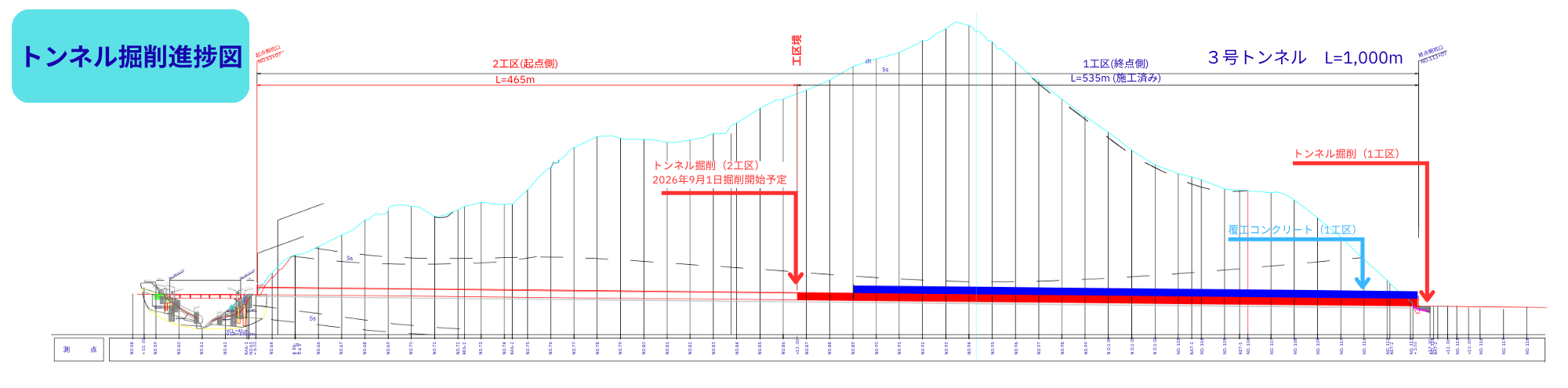

進捗状況(平面図)

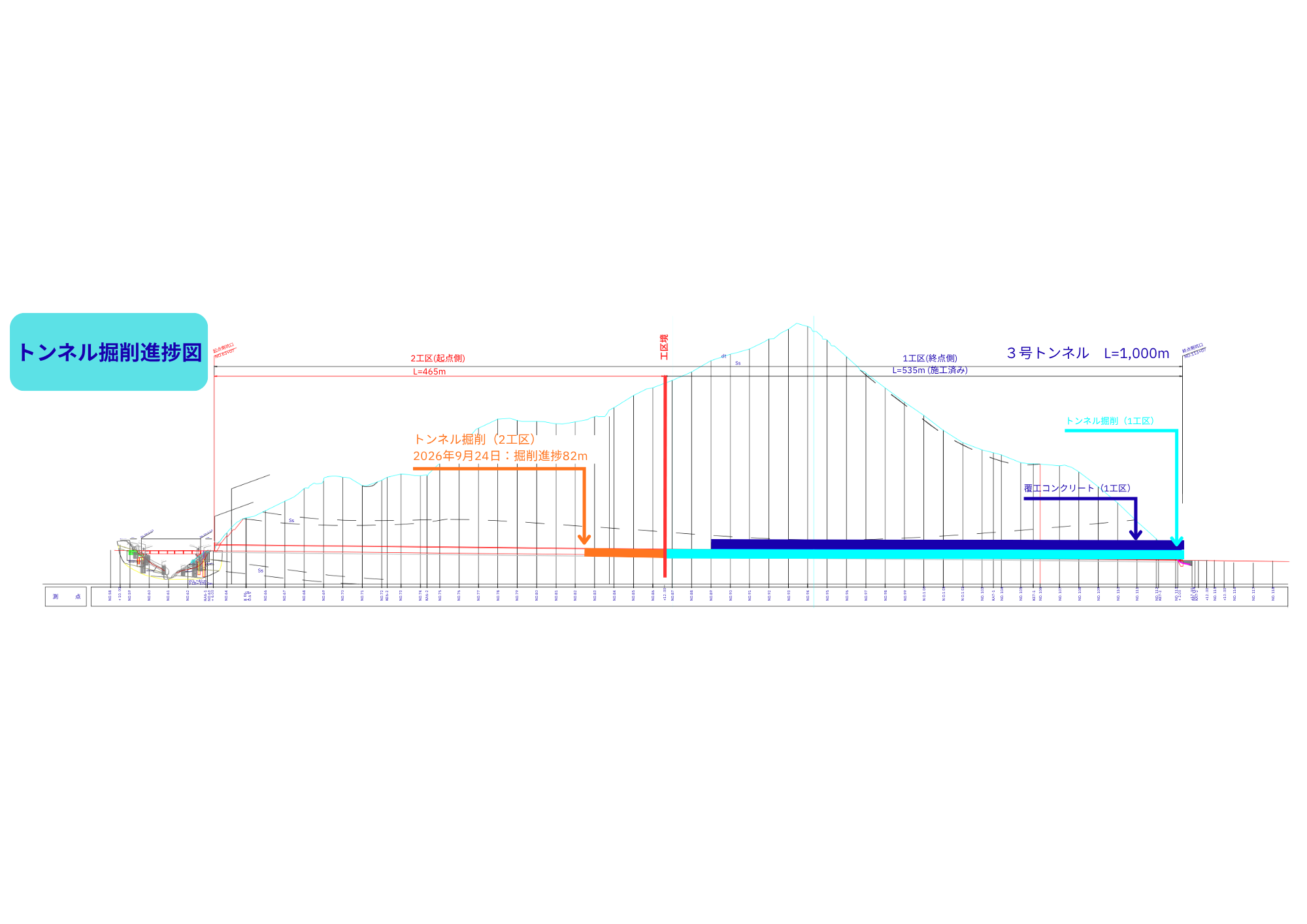

進捗状況(平面図)

閲覧にあたって

  • 写真・図面はクリック(タップ)すると拡大表示されます。
  • 掲載している数値は各月末時点のもので、天候・地質の状況により工程が前後する場合があります。
  • 図中のオレンジ色の区間は掘削が完了した範囲を示しています。グレーの区間は、前工事(1工区)にて掘削した範囲です。
  • 本ページの画像・図面の無断転載はご遠慮ください。

最終更新令和8年8月度

トンネル工事の進み具合を、工種ごとの数量と現場写真でお伝えします。掲載内容は毎月更新しています。

掲載している数値は毎月末時点のものです。天候・地質の状況により、工程は前後する場合があります。

トンネル掘削 全体進捗 0
掘削済み延長 L=0m
施工延長 L=465.0m
残り延長 L=465.0m
工期 令和10年3月31日まで

MONTHLY 月次進捗

工事区分ごとに、月別の施工内容と数量を記録しています。

トンネル工 直近1か月

2026年7月更新分 最新

  • トンネル掘削 …未着手(9月着手予定)R8.7_切羽の様子

仮設工 直近1か月

2026年7月仮設工更新分 最新

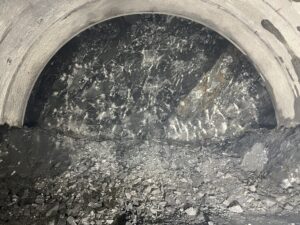

  • バッチャープラント … 設置完了
  • 濁水処理設備 … 設置完了
  • 給水菅…設置完了
  • 受電設備…設置完了

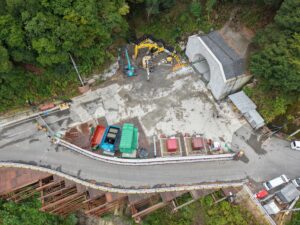

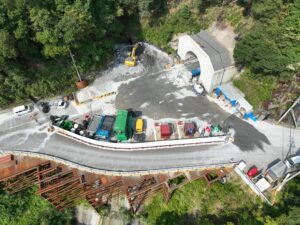

    R8.7_仮設ヤード

WORKS 工種別の進捗

令和8年8月度時点の、工種ごとの出来高です。

仮設工

工種出来高進捗状態備考
仮設備(プラント等) 0.9式 / 1式 90% 施工中 電力設備・照明設備・給排水設備・濁水処理設備・換気設備・吹付プラント設備
ずり仮置場 0箇所 / 1箇所 0% 未着手

トンネル工

工種出来高進捗状態備考
坑口部 法面工 0箇所 / 1箇所 0% 未着手
トンネル掘削 0m / 465.0m 0% 未着手 NATM工法
支保工 0組 / 388組 0% 未着手
インバート 0m / 465.0m 0% 未着手
防水シート 0m / 465.0m 0% 未着手
覆工コンクリート 0m / 465.0m 0% 未着手
中央排水(坑内) 0m / 465.0m 0% 未着手

坑門工

工種出来高進捗状態備考
坑門工 0基 / 1基 0% 未着手
