令和2年度宮崎地区舗装工事

令和2年度宮崎地区舗装工事

当工事は、国道10号において、
①川南地区:舗装工、②持田地区:排水工、③南高鍋地区:法面復旧工
と、
3箇所での工事です。
工事期間は、令和3年1月15日~令和3年9月30日までの期間です。
現在7月中旬での工事の進捗は、
①川南地区:舗装工
(0%
)、②持田地区:排水工
(85%)
、③南高鍋地区:法面復旧工
(100%)
で、
7月末に持田地区の排水工事が全て完了する予定です。
川南地区の舗装工事については、8月の中旬から9月の上旬にかけて夜間で舗装工事を行う予定です。
【川南地区】

〇全体写真(着手前)

令和2年度宮崎地区舗装工事

【持田地区】

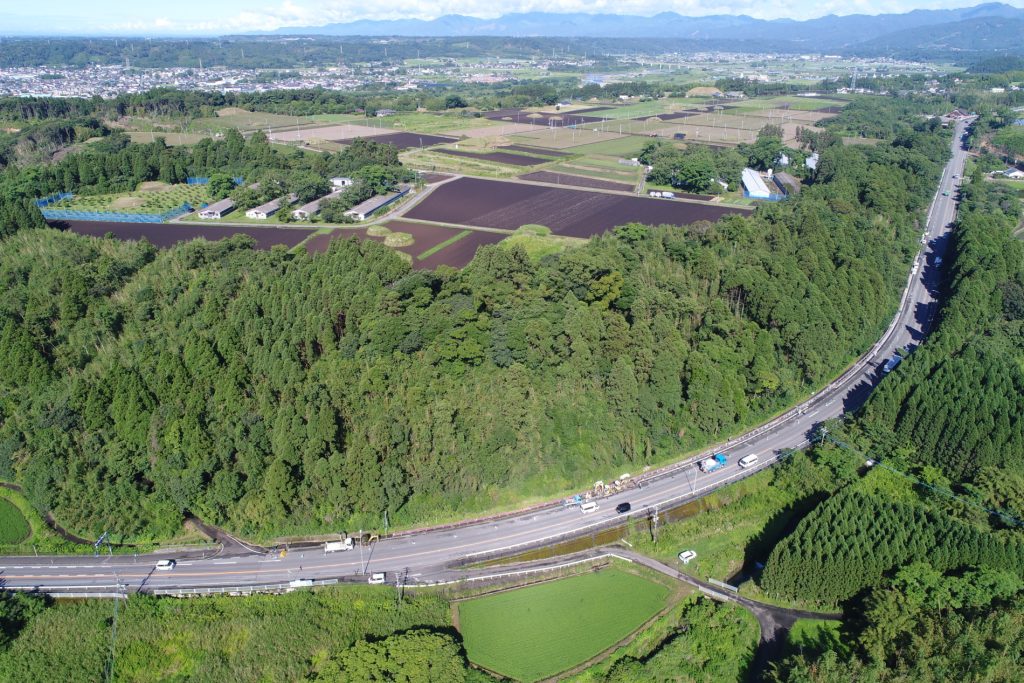

〇全体写真

令和2年度宮崎地区舗装工事

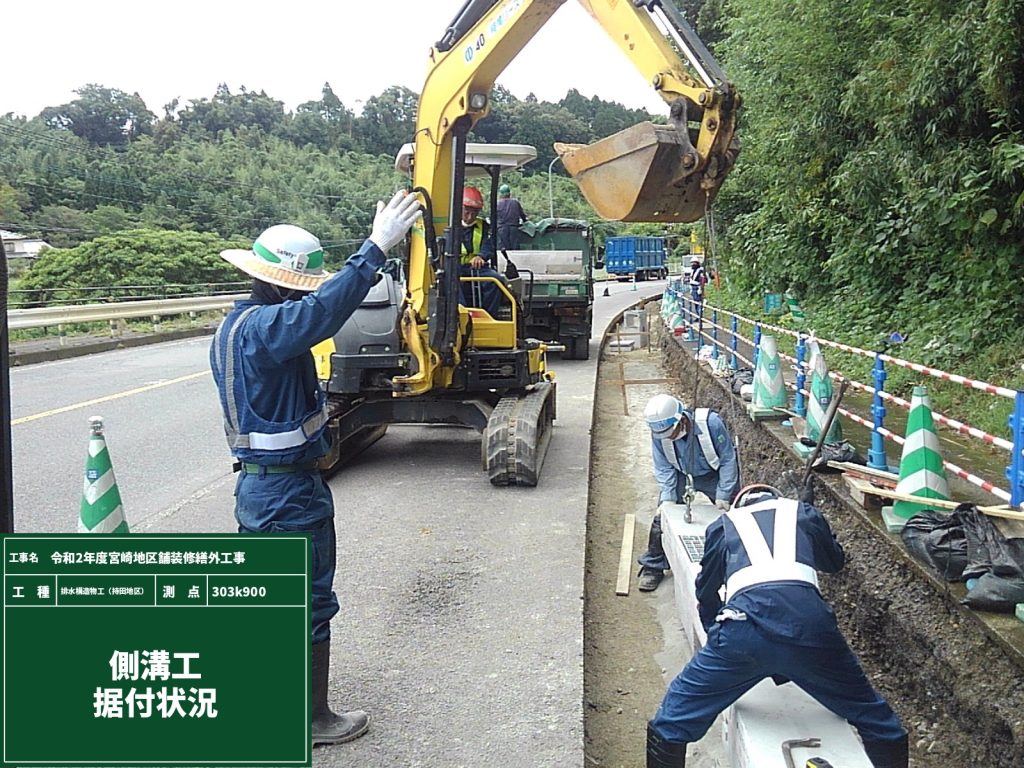

〇施工状況

令和2年度宮崎地区舗装工事

〇排水工完了

令和2年度宮崎地区舗装工事

【南高鍋地区】

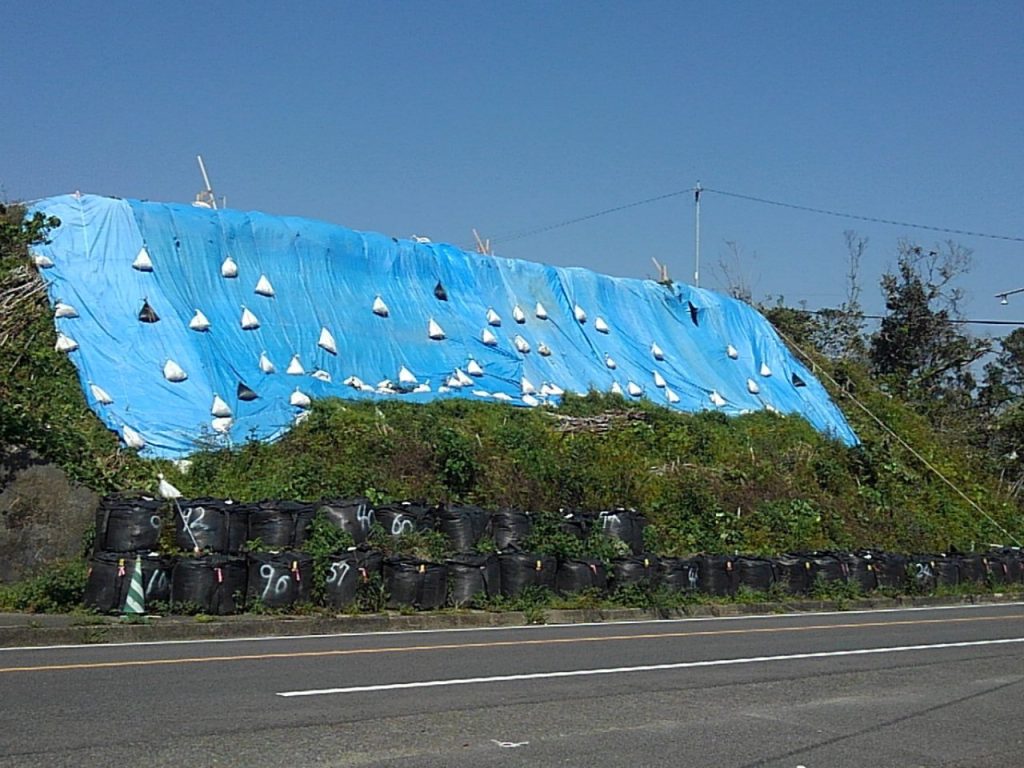

〇着手前写真

令和2年度宮崎地区舗装工事

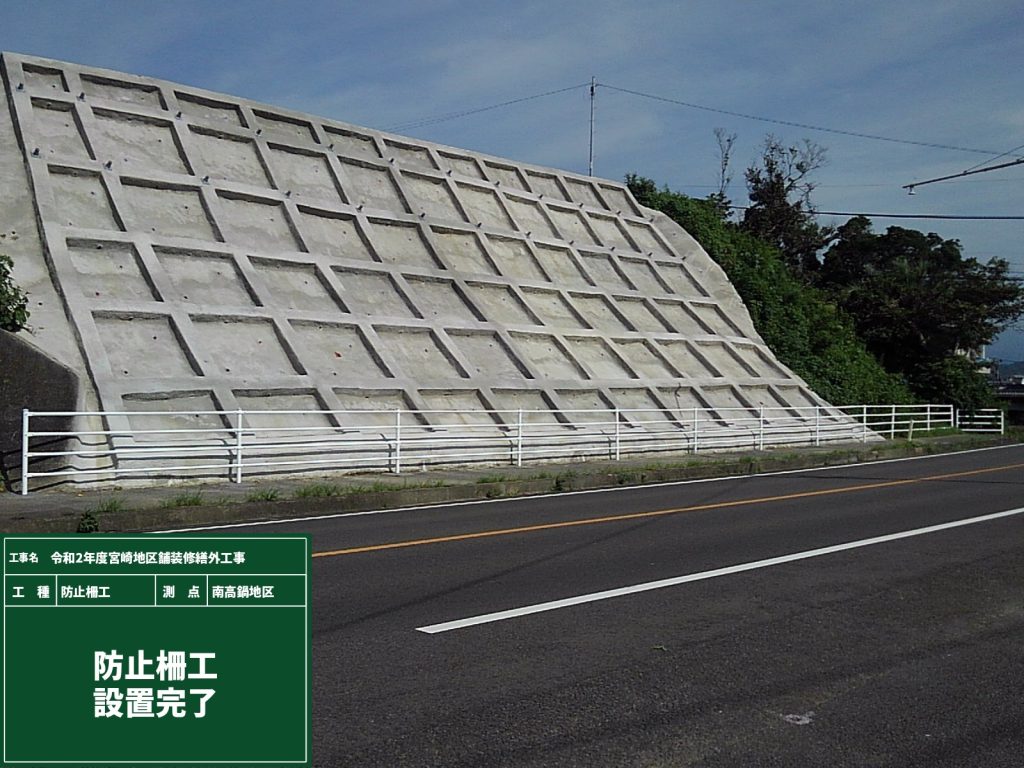

〇施工完了

令和2年度宮崎地区舗装工事

これから梅雨も明け、夏も本番となり、猛暑の中での現場作業となります。
熱中症対策を行いながら、工事完成に向けて安全作業を実施します。
現道上で規制を掛けての工事であるため、通行する方々には、工事中ご迷惑をお掛けしますが、
ご理解とご協力をお願いいたします。
